东三石门绕道与东翼总回风巷贯通安全技术措施
2019-04-29  出处:煤客网  煤客新闻网  煤矿网  来源:网络   人气:0

贯通地点保护皮带及电缆管路措施:
1、保护范围贯通点前后7.5米。用废旧的4寸管加工成“人”字形棚子,棚子采用4寸管当立柱,2寸管当横撑,立柱排距1米,横撑间距0.5米,加工牢固,上面铺严双层旧皮带。人字形棚子底部距离透口帮500mm,另一侧支在另一帮底部。
2、电缆保护,将贯通点前后10米范围内电缆落地放入棚子内,并在上面铺严皮带。
3、人字形棚子距离皮带300mm ,严禁依靠皮带打保护。以防皮带位移。

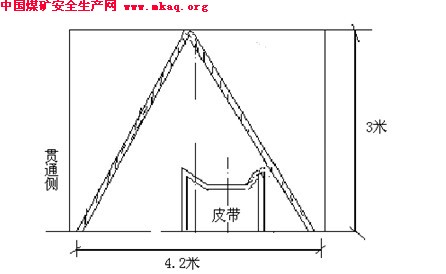

4、皮带保护棚子示意图
