安全技术措施。
(7) 旧巷顶板较好、支架比较完整时、先将需要刷大的巷道支架护帮护顶材料拆除,松动顶梁和柱腿并用撑柱支好两帮柱腿。
(8)支架回撤时,如果发现顶板有异兆应立即停止回撤,把人员撤到安全地段,观察处理好顶板后,再回撤。
(9)巷道顶板稳定状况不好时,应挑巷道顶部,从巷道一边逐渐进行,挑顶时随时注意附近顶板和巷道两帮情况。挑顶过程中用木板托住顶板掉矸。
(10)挑顶后再刷帮,回撤旧棚腿,回撤后的材料必须摆放在指定的地点,摆放整齐规范。
(11)当巷道刷大到需要的高度和宽度时,再架设金属支架或锚喷、砌碹,支护质量符合要求。
(12)扩刷长度可根据顶板和岩石性质确定:一般较好岩石地段每次扩刷长度不超过3m(用放炮开帮);顶板压力大、活矸多时禁止采用放炮开帮,每次扩刷长度不超过1m,扩刷结束后必须及时支护。
(13)放炮开帮时,放炮前要将周围设备保护好,对刚砌筑、锚喷的巷道要覆盖好,然后开始放炮。
(14)采用放炮破碹时,眼深不能穿透碹壁。
(15)砌碹时要找好中心腰线,砌壁时要找正、做到平、直、并打好压顶楔。
(16) 碹体和顶帮之间必须用不燃物充满填实。
(17)撤除折损失效支架前,必须先撤除其下方的所有工作人员,并在上下口两侧安排人员担任警戒,以免其他人员进入危险区域。
(18)人员工作时(班长、观察员、带班领导等)必须注意周围支架和顶帮岩石变化情况,严格执行“敲帮问顶”制度,随时用长柄工具清除顶帮的活矸石,发现顶板来压或支架变形、移动等危险情况时,工作人员立即撤退至危险区域的上方,待确认无安全威胁后方可恢复作业。

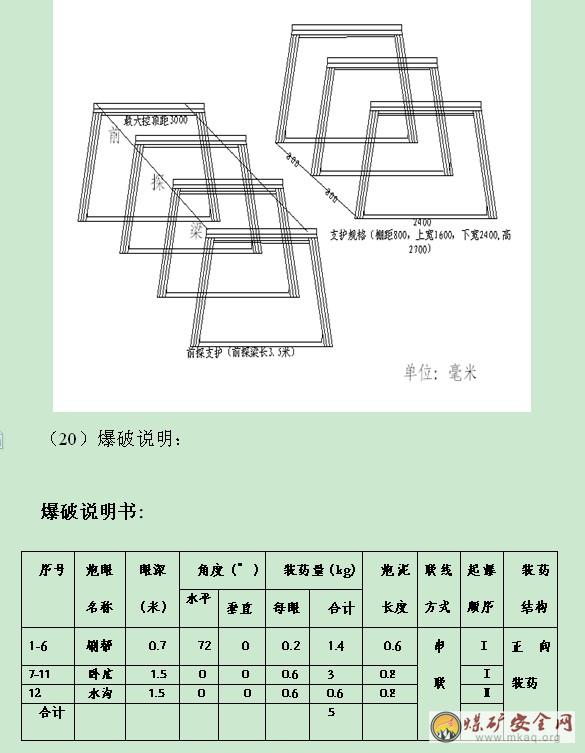

(19)前探支护、临时支护示意图


炸药、雷管预算

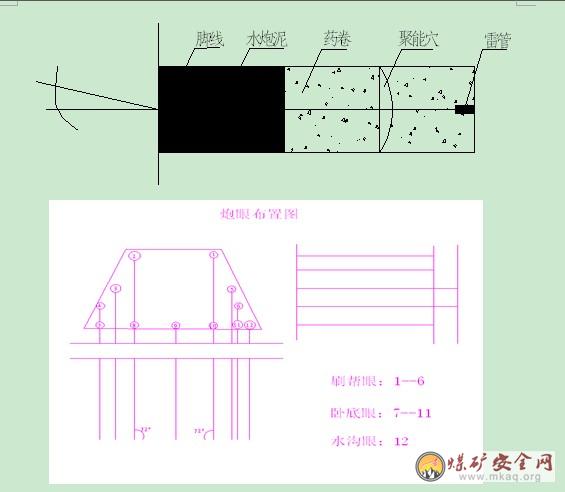

每班计划扩刷1.5m,每75cm布置12炮眼,5个底眼每个眼装药2节共10节药、5发雷管;6个刷帮眼每个眼装药1节共6节药、6发雷管; 1个水沟眼每个眼装药1节、1发雷管;每班需炸药17节,雷管12发,每天需炸药60节,雷管40发。预计50天完工供需3000节药(25件),2000发雷管。
爆破前检查与警戒
