井下总接地网及局部接地极的接地电阻的测定,有专人负责,每季至少一次;新安装的接地装置,在投入前应测其接地电阻值,并做好记录。现场必须设置接地极管理牌板,牌板上应至少包括接地电阻值、管理责任人、测量日期等内容。
2、在有瓦斯及煤尘爆炸危险的井巷内,使用普通型仪器进行接地电阻测定时,只准在瓦斯浓度1%以下的地点使用,并编制安全技术措施,报有关部门审批后进行。
3、固定配电点处接地装置每班进行一次表面检查,其它电气设备的接地装置由维护人员进行每周不少于一次的表面检查,发现问题应及时处理,当班处理不了的,应及时向有关领导汇报,并做好记录。
4、电气设备在每次安装或移动后,应详细检查电气设备接地装置的完好情况。对震动性大及经常移动的电气设备,应加强检查。
5、检查中发现接地极、接地母线、接地导线及连接螺栓锈蚀严重,连接部位脱落、接地极被挖出等现象时,应立即修复或更换。接地装置不完善、不完好、不合格的电气设备禁止送电运行。
6、每年至少要对主接地极和局部接地极详细检查一次。其中主接地极和浸在水沟中的局部接地极应提出水面检查,如发现接触不良或严重锈蚀等缺陷,应立即处理或更换,并应测其接地电阻值。主、副水仓中的主接地极不得同时提出检查,必须保证一个工作。矿井水含酸性较大时,应适当增加检查的次数。
7、接地装置涉及的铁质接地母线、接地导线每6个月对非连接部位至少进行一次除锈防腐(均匀涂刷两遍银粉漆),对连接部位进行一次除锈并涂抹导电膏进行防腐。
8、安装主接地时,应保证接地母线和主接地极连接处不承受较大拉力,并应设有便于取出主接地极进行检查的牵引装置。

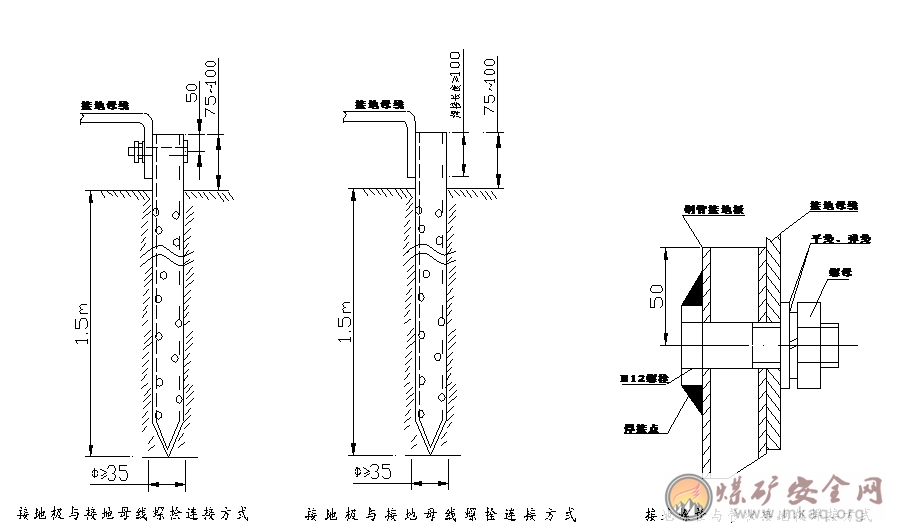

附图:1、接地极连接图

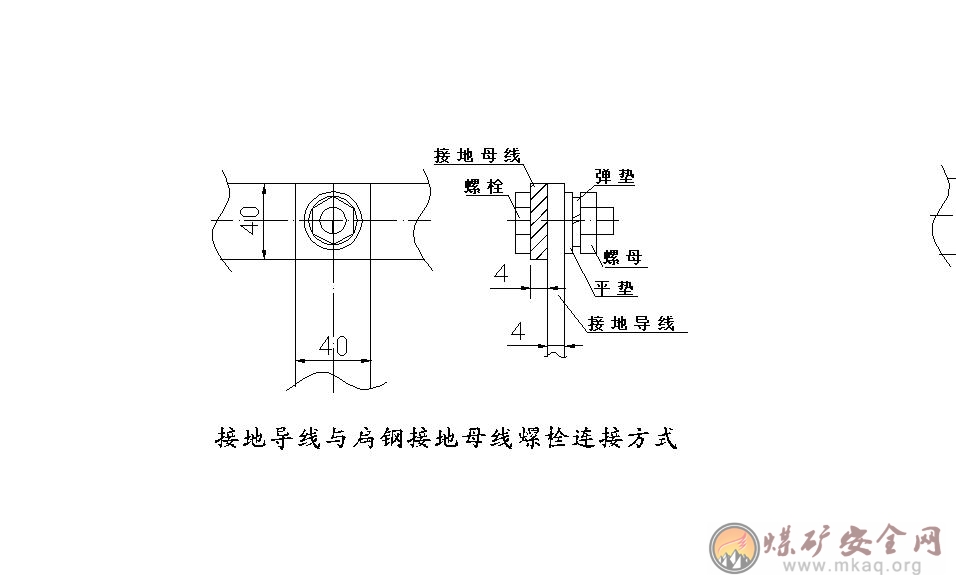

2、接地线连接图

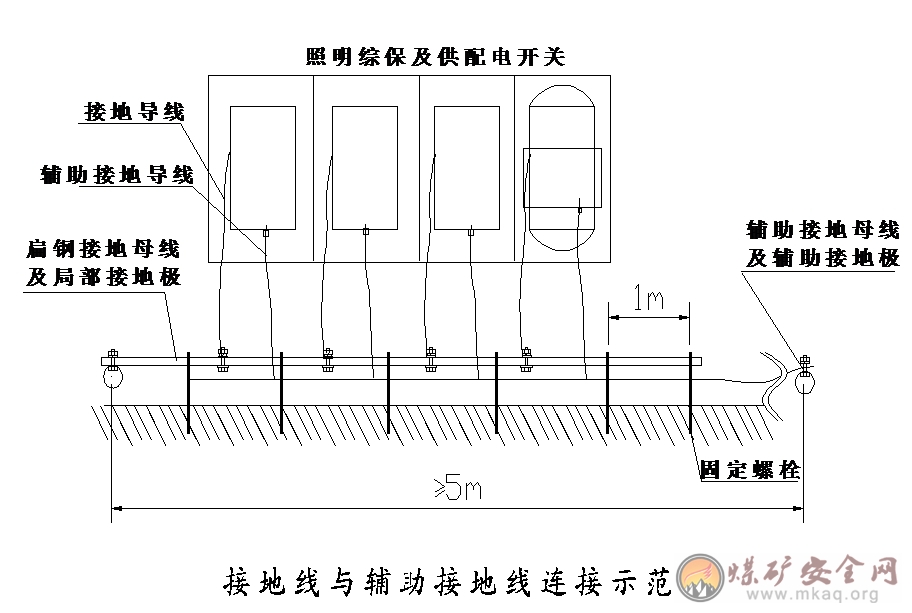

3、接地线与设备连接示范图
