梅花井煤矿一号副斜井一区段辅助运输石门临时水仓施工安全技术技术措施
2019-04-29  出处:煤客网  煤客新闻网  煤矿网  来源:网络   人气:0

修理。
6、打眼完成后,应先拆卸水管,让凿岩机空转一会,以便吹干净机器内部的污水。
(二)装药与放炮施工

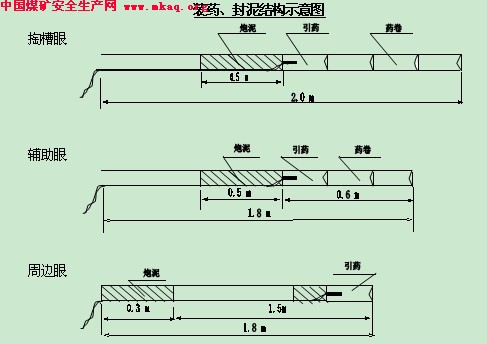

采用光面爆破法,楔形掏槽,掏槽眼眼口距1.4m,眼底距为0.3m,眼深2.0m,辅助眼间距为0.6m,眼深1.8m;周边眼间距为0.4m,隔眼装药。封泥长度:周边眼封泥≥0.3m,辅助眼及掏槽眼≥0.5m。正向装药、串联连线、MFB-100发爆器起爆,全断面一次爆破成型。施工方法如下:
1、装药前,必须先用高压风进行吹孔作业,以排出孔内岩、煤粉。
2、按照每个炮眼需要的药量,用木质或竹质炮棍将药卷轻轻推入孔中,送到眼底后再轻轻压几下,保证不留空隙。严禁用炮棍冲撞或捣实。
3、向炮孔中用炮棍送药卷时,一手持炮棍送药卷,另一只手要轻轻握住引药的两根脚线,防止随药一起误送入炮眼中影响爆破。
4、充填炮泥前,将准备好的炮泥用手攒成35~40mm粗细,100~150mm长度的规格。
5、装完药紧接着向炮眼中填炮泥,要紧贴最后的药卷向外装填炮泥,不留空隙。
(三)锚杆安装
1、清理眼孔
安装锚杆前将眼孔内岩粉清理干净(用钻杆来回抽动清眼或利用专用清眼器连接高压风吹眼),确保锚固剂与锚杆眼壁良好接触。
2、锚杆安装
(1)安装前检查工作
a、检查锚杆的规格尺寸是否符合设计要求:螺纹钢锚杆是否合格,杆体有无氧化生锈现象,若有必须擦刷干净; 锚固剂有无过期结块变质,包装袋有无破裂损坏,影响正常使用,必须更换。
b、检查锚杆眼的眼位、角度、深度是否符合设计要求(用待安装锚杆伸入锚杆眼孔检查),若不合格必须重新打眼。
(2)具体安装步骤:
a、拱部锚杆安装:先将铁托板上好,再将螺纹钢筋锚杆拧入连接套中,然后将2节Φ23×700mm树脂药卷依次放入锚杆眼孔内,用锚杆斜切端头顶在树脂药卷后端,缓缓将树脂药卷送入眼底,最后将锚杆钻机卡在连接套上,启动锚杆钻机边旋转边将锚杆推入眼底,要求旋转搅拌时间必须在20-30秒之间搅拌结束,锚杆钻机保持推力一分钟,保证搅拌后的树脂药卷充分凝固,防止锚杆在树脂凝固前下滑,锚杆推入眼底三分钟后取下连接套。铁托板要求压紧压实钢筋网。每套锚杆安装1个加厚螺帽,取下连接套后必须将螺帽用扳手逐个再拧紧上牢。
b、两帮锚杆安装:先将铁托板和限位螺帽上好(限位距离30-40mm),再将螺纹钢筋锚杆拧入连接套中,然后将2节树脂药卷依次放入锚杆眼孔内,用锚杆斜切端头顶在树脂药卷后端,缓缓将树脂药卷送入眼底,最后用煤电钻卡住连接套启动煤电钻边旋转边将锚杆推入眼底,要求旋转搅拌时间必须在20-30秒之间搅拌结束。
(四)喷射混凝土施工
(1)、喷射混凝土强度等级质量保证措施
①原材料的选用:
水 泥: 选用PO42.5普通硅酸盐水泥。
粗骨料:石子选用粒径为5~20mm碎石,含泥量≤2%。
细骨料:砂子选用中粗砂,细度模数2.3~3.7,含泥量≤5%。
掺加剂:选用正规厂家生产的合格速凝剂。
水:符合《混凝土拌和用水标准》(JGJ63-89)的规定(使用梅花井生产生活用水)。
②混凝土强度配合比设计执行实验室机配配合比。
③施工技术措施
原材料质量控制:
原材料必须具有出厂合格证或经试验室复试合格,符合质量
