江西鸣西矿业主井改绞安装工程施工措施
2019-04-29  出处:煤客网  煤客新闻网  煤矿网  来源:网络   人气:0

出科学性及可行性。本施工措施编制的依据为以下几项:

  1)《钢结构工程及验收规范》(GB50205-2005)

  2)《煤矿安装工程质量验收评定标准》

  3)主井二期施工改绞方案

  4)主井临时改绞井筒装备布置图:MCGJ-01

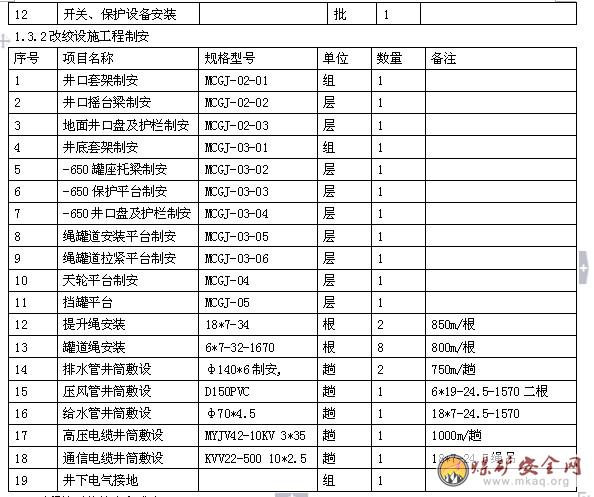

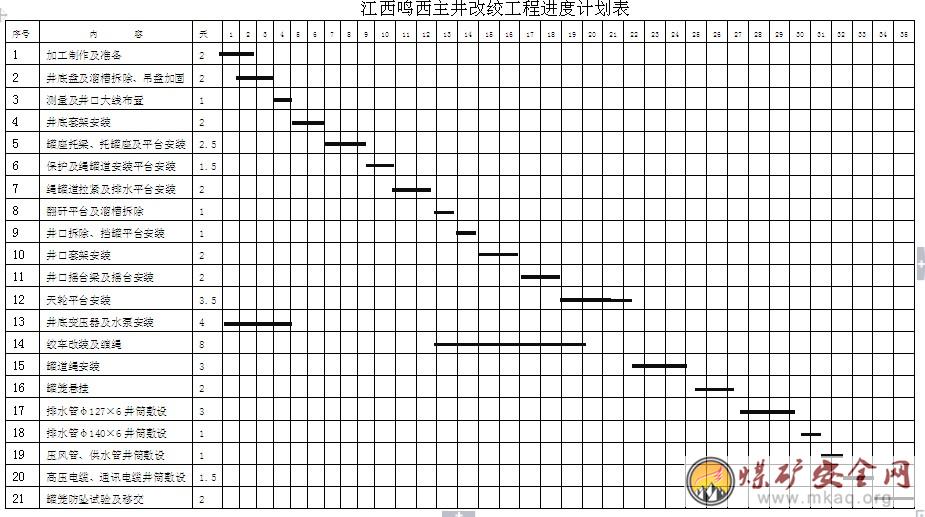

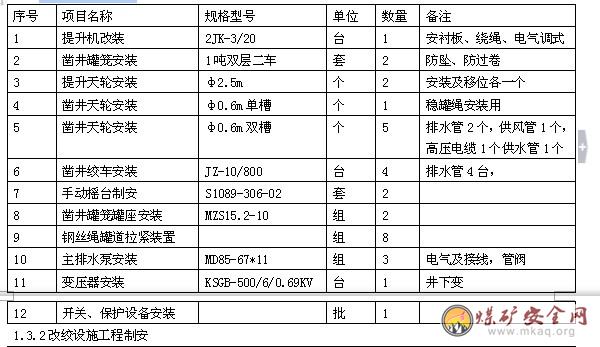

  1.3改绞主要工程量

  1.3.1设备及安装

  1.4工程施工的特点和难点

  1.4.1锚杆安装和平台梁的操平找正及焊接须采取行之有效的施工方法和措施,以保证锚杆安装质量和焊接质量。

  1.4.2本工程多为高空及井下作业,安全工作是一个重点。因此机具和吊具的选择以及施工程序是关健。

  1.4.3 井筒安装高差较大,钢梁、管路安装铅垂度及轴线控制是测量放线的一个重点。

  1.4.4工期比较紧,施工前要对整个工程的施工进度做好统筹规划,并应认真做好各种预留、预埋工作,同时还应会同甲方与监理单位,加强对现场的管理和调度。

  1.4.5在改绞期间,主井与副井已贯通,施工人员也可从副井上、下。井底临时排水、通风能得到解决。

  1.5本工程总工期为35天。

  2、 施工组织

  2.1目标

  江西鸣西主井临时改绞工程,其施工质量、工期、安全生产及文明施工都会对整个工程起到至关重要的作用,公司给予高度重视,决心在以往安装施工经验的基础上,巩固成绩,克服缺点,坚持公司的质量方针,运用科学管理,制定严格的质量、进度和安全生产的控制措施,大力采用新技术、新工艺和新材料,以科技推动生产,降低成本。在施工过程中,同建设单位、监理单位、设计单位和质检单位密切合作,继续推行项目法施工,实施ISO9002质量保证体系。责任到人,实行目标管理,精心组织施工,确保优质、高效、高速、安全、文明生产。为此我公司制定以下各项目标:

  1)工期:确保35天内完成合同规定的全部工程项目。

  2)质量:工程质量力争达到优良标准。

  3)安全:按五无标准(无死亡、无重伤、无火灾、无中毒、无倒塌),严格按建设部一标三规范组织施工。

  4)文明施工:严格按建设局的文件执行,达到文明样板工程标准

  2.2 施工准备

  2.2.1技术准备

  1)组织各专业人员熟悉图纸,对图纸进行自审,熟悉和掌握施工图纸的全部内容和设计意图。矿建、安装各专业相互联系对照,发现问题,提前与建设单位、设计单位协商,参加由建设单位、设计单位和监理单位组织的设计交底和图纸会审。

  2)编制施工图预算,根据施工
