必要时调度延伸至作业班组长。

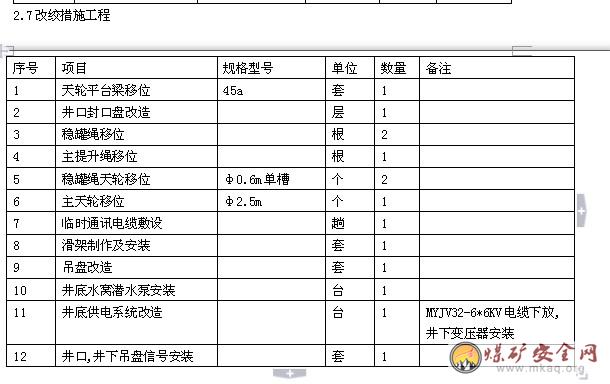

4)协调好各专业工长的工作。组织好分部分项工程的施工衔接,合理穿插流水作业,保证合同工期。
5)监督检查施工计划和工程合同的执行情况,使人力、物力、财力定期按比例投入本工程,并使其保持最佳调节状态,保证施工生产正常进行。

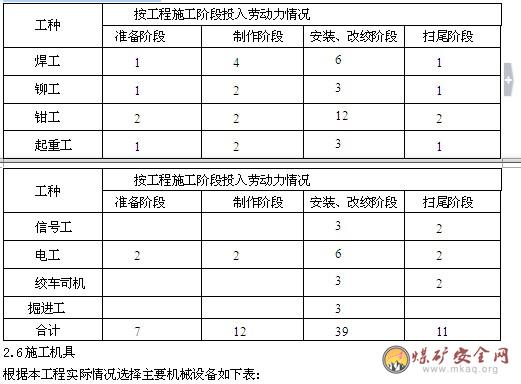

2.5劳动力组织
根据本工程的具体情况和施工工期的要求,劳动力的准备分各阶段来准备。各工种人员按项目经理部的安排进场。


1)井筒平面布置
井筒内布置有:1吨双层二车罐笼2个;Φ140的PVC压风管一趟;Φ140×6排水管,Φ127×6排水管各一趟;φ600PVC风筒一趟;动力电缆和通信电缆选用KVV22-500 10×2.5一趟;所有管、线均采用钢丝绳、地面稳车悬吊。稳车和钢丝绳尽量利用原井筒施工期间的设施。
2)提升机选型
主提选用现有的JK-3/20型提升机1台。
3)压风与供水
压风管选用D140的PVC。采用现有的立井掘进时的压风管。
入井供水管选用Φ70×5钢管。采用现有的立井掘进时的供水管。
4)通风
拟采用压入式通风方式,风机均安装在地面。风筒采用18×7-18.5钢丝绳悬挂。
5)排水
由于现井筒淋水不大,现方案考虑暂不排水到地面,只需在井底水窝安装一台潜水泵并将井底水窝的积水排到-650m水平的临时水仓即可。在改绞排水系统形成后,改用新安装好的排水系统排水到地面。
6)供电与照明
井下380V供电,用矿用橡套电缆供井下排水、电焊机等施工用电。
井下施工采用127V防水白炽灯照明。作业人员携带矿灯。
7)通讯与信号
井下与井口的通讯联络,在井下吊盘安装本质安全型电话机直通井口信号房。 通讯与井筒提升信号共用一根KVV22-500 10×2.5控制电缆。
8)施工中的测量工作
①施工前,测量专业技术人员应熟悉有关施工图纸,验算与测量有关的数据,在认真接受矿方测量部门提供的测量资料和标桩的基础上,制定长钢尺或钢丝导入高程法的测量设计方案。
②采用垂线法导入高程测量时,应检查悬挂垂线点的位置是否正确, 当偏差超过规定时,及时予以调正。悬挂的垂球重量必须满足规定,垂线长200m以上时,垂球重量不少于30kg。垂线钢丝必须有2倍的安全系数, 并不得有硬弯,打结及其它影响铅垂的缺陷。下放垂线时,速度要慢、均匀,不得突然动作。
③及时做好各种测绘手簿、台帐、资料的整理工作。
④测量的各种工作均必须严格执行《煤矿测量规程》的规定。
3 施工方法及工艺
3.1非标构件制作防腐
3.1.1构件制作工艺流程
准备→放样、下料→焊接→加工→装配→焊后处理→焊接检验
1)焊前准备
根据改绞设计图纸、资料,有关质量标准和检验方法,工件节点型式,焊接特点,焊接环境编制作业指导书。落实焊接设备、材料,并安排到位。
2)放样与下料
原材料下料前,应认真进行放样及号料,在逐个核对图纸尺寸无误后,以1∶1比例放出大样,放样结束后,放样人员应对照图纸进行自检,检查样板是否符合
