设计要求。
d.安装现场应有可靠的消防设施,充足的照明和排水设施。
e.土建施工的剩余材料和杂物应清除干净。
f.设备存放场地应平整,存放时要按安装顺序依次排列。在设备下面要垫以枕木,现场并应有良好的排水措施,防止材料、设备被雨水浸泡。如厂房内有条件的话,设备也可以放在厂房内,以利于安装。
g.因该厂房为地下工程,和土建交叉作业,施工场地狭窄,设备进货应严格按照需用进度分批进入现场。设备存放场地平整,存放时要按安装顺序依次排列。
h.在设备下面要垫枕木,防止水浸泡。现场设备存放场地地势较低的部位,应挖一排水沟,将集水排至集水坑。
i.设备清点及接收
主设备为进口或甲供,在做好配合甲方对设备的清点工作的同时,做好对所有设备及部件的接收检查记录。查验完毕后,要办理设备清点验收签证(需建设单位、制造厂、监理单位、安装单位四方签字)。在设备清点的过程中,用记号笔在设备上标明其名称,安装部位,以有利于施工安装。
3)基础验收
a.基础验收前,应将现场清除干净,并清除基础坑内的杂物。验收基础应以实际到场设备基础尺寸为准,土建单位,建设单位,监理应共同参加,验收后,应填写基础验收记录并签收。

b.锅炉及其辅助设备基础的允许偏差如下:

4)基础划线
基础验收合格后,将安装基准线用墨线弹在基础面上。锅炉的纵向安装基准线选用基础纵向中心线;横向安装基准线选用锅炉集箱定位中心线;纵横安装基准线应互相垂直。标高基准点以建筑物绝对标高线为准。
5)锅炉本体的安装

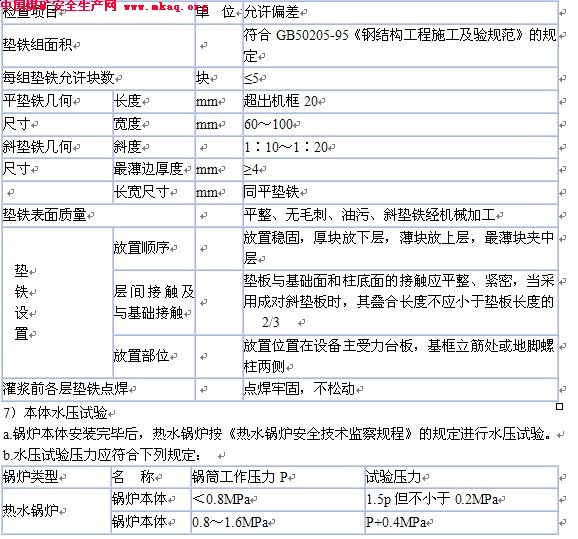

6)本体就位后,应检查锅炉出水法兰的标高是否与图纸相符,否则用垫铁找平。垫铁安装应符合下列要求:
c.水压试验前的检查应符合下列要求:
a)对锅筒集箱等受压部件应进行内部清理和表面检查。
b)检查水冷壁,对流管束及其它管子应畅通。
c)装设的压力表不应少于2只,其精度等级不应低于2.5级,压力表经过检验应合格,其盘量程应为试验压力的1.5~3倍,宜选用2倍。
d)应装设排水管道和放空阀。
d.水压试验应符合下列要求:
a)水压试验的环境温度不应低于5℃,当环境温度低于5℃时,应有防冻措施。
b)水压试验用水应保持高于周围露点温度,以防锅炉表面结露,但也不宜温度过高,以防止引起汽化和过大温差应力,一般为20~70℃。
c)锅炉应充满水,待排尽空气后,方可关闭放空阀。
d)当初步检查无漏水现象时,再缓慢升压。当升到0.3~0.4MPa时应进行一次检查,必要时可拧紧人孔和法兰等的螺栓。
e)当水压上升到工作压力时,暂停升压,检查各部分,有无漏水或异常现象,然后再升到试验压力,并保持20min。其间压力下降不应超过0.05MPa。最后降到额定工作压力进行检查,检查期间压力应保持不变。
e.水压试验不合格时,应返修,返修后应重做水压试验。
f.水压试验后,应及时将锅炉内的水全部放尽。
g.每次水压试验应有记录,水压试验合格后应办理签
