单一高突厚煤层底板抽放巷穿层钻孔抽采技术标准
2019-04-29  出处:煤客网  煤客新闻网  煤矿网  来源:网络   人气:0

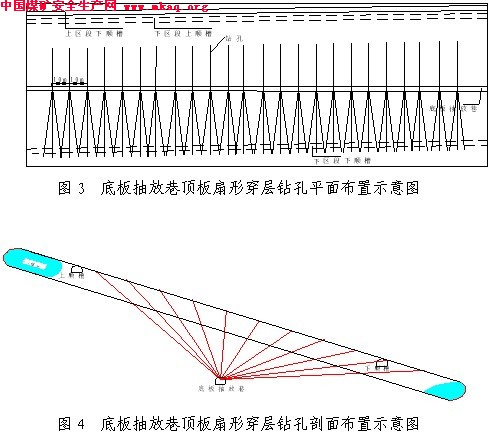

效解决工作面中下部瓦斯较难抽放的问题。如图3和图4所示。
3.3设计要求 应以采掘工程平面图为基础进行设计,设计中还应明确钻孔开孔位置、设计深度、方位、倾角、孔径等参数,由平面图、剖面图、断面图和参数表组成。设计必须经矿总工程师审批后方可执行。
4 钻孔施工标准
4.1施工前准备
第一步:钻孔现场定位。此项工作由抽放队工程技术人员完成,按设计要求用将孔位全部标注出来,并按顺序编号,便于钻孔规范化。
第二步:施钻参数转换。此项工作由防突科、抽放队工程技术人员完成,做到设计实用化。将设计中“钻孔方位角”转换为“与巷道中线夹角”形式,并与其它设计参数一并标出,制作、悬挂施钻图版。
施工时,将巷道中线平移到钻孔开孔处,利用半圆仪标定出钻孔方位,然后按照钻孔设计倾角进行施工。
第三步:检查准备工作。要检查打钻地点及附近巷道顶板支护完好情况;检查钻机、钻具、机电设备完好情况;检查钻机立柱、戗柱稳固情况;检查紧固件是否紧固;检查液压管路连接是否畅通、正确,检查油量、油压是否符合规定;检查各类操作手把是否到位;检查打钻供水、压风系统是否满足打钻需求;检查打钻配套防灭火、防尘、装置是否齐全;检验合格后,钻机接通水源、电源进行试转。
4.2 施工操作标准
4.2.1 严把设计关 严格按照设计参数施工抽放钻孔,严禁擅自修改钻孔参数。
4.2.2 稳固钻机 根据钻孔设计的方位、角度和开孔位置将钻机稳固牢靠,防止钻机在钻进过程中位移和震动。开孔后要停机校正开孔位置和方位,准确无误后,方可正常钻进。在钻进过程中,发现钻机位移时,要立即停钻复位,再次将钻机压稳压牢后方可恢复钻进。
4.2.3 给进压力适中 过大给进压力会造成钻杆在孔内弯曲,出现扫孔现象,带来钻孔弯曲变形,排屑困难。遇到孔内堵塞、钻具损坏都可能会出现给进压力突然升高,需采取降压措施后方可恢复钻进。
4.2.4 钻进速度合适 钻进速度过快,会造成排渣不充分,增大扭矩和给进力,易出现堵孔卡钻现象。穿煤过程中,每进一根钻杆要增加相同扭矩和给进力速度钻进。孔内发现喷孔卡钻等异常现象时,要停止钻进,直到钻孔排空,异常现象解除后,方可继续钻进。严禁在排渣不畅的情况下强行钻进。
4.2.5 实行连续钻进。钻进过程中停钻、停水时,一旦遇到喷孔、塌孔,容易形成堵孔卡钻事故。所以,开钻前应做好一切准备工作,减少不必要的停钻次数。开钻后,操作人员要协作,停水卸、上钻杆动作要快,恢复供水要及时。遇到钻进不顺利,到交接班时间,尚未达到设计要求,应现场交班作业,做到换人不停机。就是撤钻杆起钻,也必须是连续作业。
4.3初次穿煤防喷
