0型工作面刮板运输机、SZZ1000/400型转载机、PLM3000型破碎机;一套DSJ100/100/2×315型可伸缩带式输送机;两台BRW400/31.5×4A型乳化液泵、二台BPW315/16型喷雾泵;1部JM-30型绞车。工作面平均倾斜长为227m,煤层倾角8°~13°,平均10°,平均采高2.83m。
第二节 工程简述
11301综采工作面回收工程主要包括工作面回收前准备工作、工作面及胶带巷设备回收、11301综采工作面主、副绞车硐室及11301机巷联络巷JDHB-30/3.5型绞车的回收、此项工程回收大小设备200台,采用辅助运输设备35件,回收电缆1800m左右,设备总重4689.1t。回收工程是一项量大、工序环节复杂、点多面广的工程,要求参加此项工程的人员要在安全的前提下,保质保量的完成工作。
附表1-1:11301综采工作面回收设备一览表

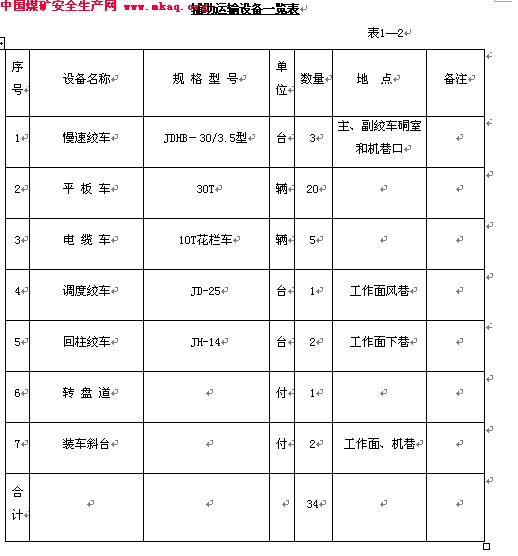

附表1-2:辅助运输设备一览表
第二章 工 前 准 备
第一节 回收前准备
一、设备准备
1、提前在停采线处风巷上帮掘进主、副绞车硐室,硐室深9m,宽4m.
2、回收前按先后顺序对设备编号,并标明设备的装车、运输、升井方向。
3、备用一定数量的工具箱、小麻袋,对解体设备零部件分类装箱清点管理,班班交接,并及时回收以防丢失。
4、通风队在主井联络巷口安装一台28KW局扇,备好风筒,在工作面回收时采用压入式通风方式将新鲜风流送至回收工作面。
5、主、副绞车硐室深度超过6m时,从28KW的风机风筒引出一段风筒,引出的风筒必须通至主、副绞车硐室迎头,保证该处在施工过程中正常通风。
6、硐室开口时,由生产技术部给出施工方位和底板标高,以保证硐室正确施工。
7、在主、副绞车硐室内安装两台JDHB-30/3.5型慢速绞车。
8、在通道内将轨道铺设到15#支架处,轨道中心线必须与主绞车提升中心线重合。
9、在11301风巷和主井联络巷处安装一台JD-25型绞车对工作面及11301上巷设备进行运输。
10、在1120m车场内安装一台BRW80/31.5乳化液泵,将此泵和上巷151#支架供液管联通,及时恢复供液管路,与工作面支架形成完整的供液系统。
二、回撤通道的准备
1、距停采线18m铺网时,先沿工作面倾向拉一根Φ24.5mm的钢丝绳,用5T导链拉紧,钢丝绳两端分别用3个绳卡子固定在风、机两巷的金属锚网钢带上。将工作面的钢丝绳分段用小杆挑在支架前梁上,然后在钢丝绳上挂金属网,钢丝绳与金属网扣扣相连,开始铺网。
2.回采距停采线18m时,铺单层金属顶网,距停采线13m开始铺双层金属网,双层顶网一直铺到回撤通道做完,煤帮全断面挂单层网。
3.回采距停采线8.8m时,工作面支架、刮板机必须找出与工作面停采线平行的直线,严禁工作面亏刀作业。并沿工作面倾向在金属顶网下拉一根直径不小于Φ24.5mm的钢丝绳,挑在支架前梁上。钢丝绳两头固定在风、机两巷的钢带上,每头固定绳卡不少于3组,并将工作面钢丝绳与金属网每隔1.0m用14#铁丝联一处。以后沿工作面走向每隔0.7m铺一根钢丝绳,共铺10根。
4.回采距停采线2.7m时,支架停止前移,推出刮板机,采煤机下行割煤,及时伸出伸缩梁和护帮板支护顶板。采煤机返至151#支架后,从下向上将工作面
